建設項目在招標過程中,有部分材料和專業工程因技術標準不明確等情況,會以暫估價的形式計列在工程量清單中,本文就暫估價在項目實施中如何定價及調整價款的問題進行講解:
1、暫估價的定義為:
招標人在工程量清單中提供的用于支付必然發生但暫時不能確定價格的材料、工程設備的單價以及專業工程的金額??煞譃槿糠郑翰牧蠒汗纼r、工程設備暫估價、專業工程暫估價。
2、關于暫估價的合同價款調整約定

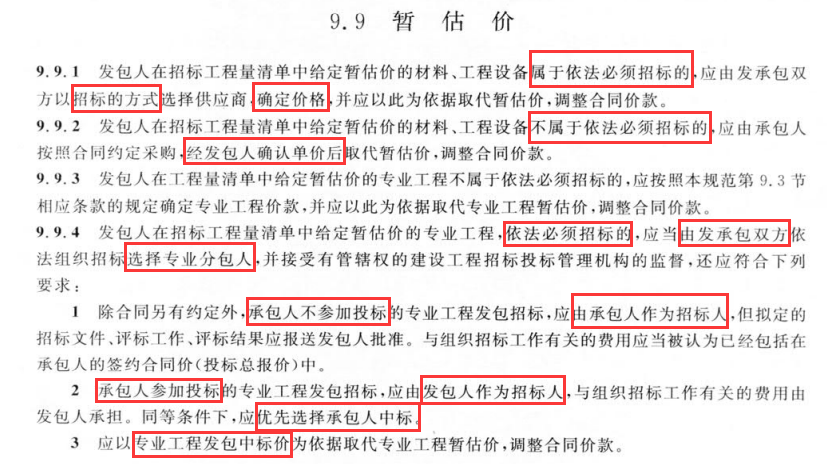

2.1《建設工程工程量清單計價規范GB50500-2013》第9.9條約定如下:

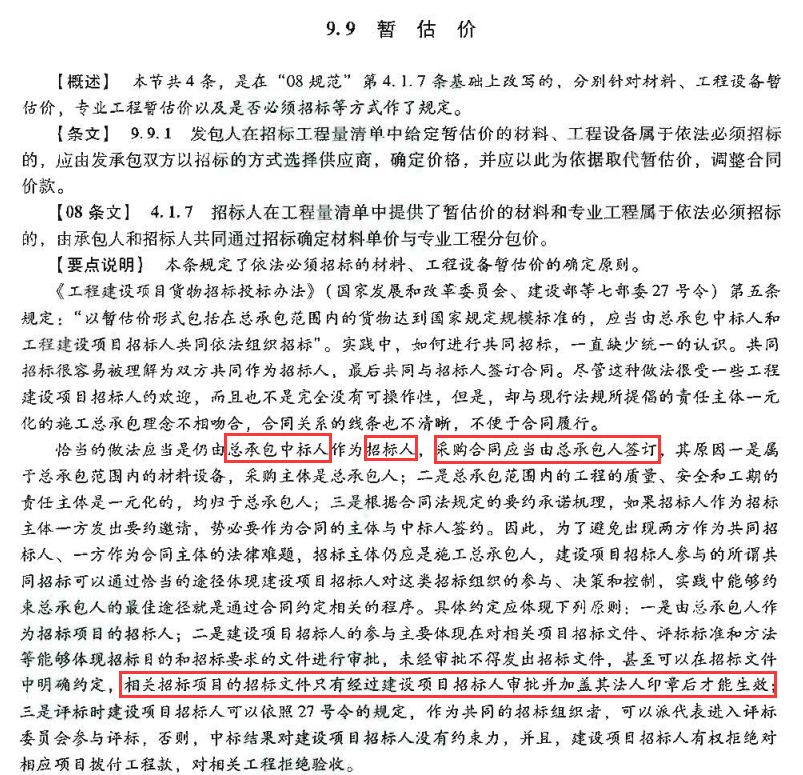

2.2《2013建設工程計價計量規范輔導》第9.9條要點說明,對暫估價招標程序及價款調整做了進一步的說明,約定如下:
3、總結
依據以上規范條文可知,暫估價的定價方式和價款調整應采用如下方式:
定價:首先判斷暫估價的金額是否達到必須招標的規模標準。達到公開招標規模標準的,由發承包雙方共同招標,即由總承辦方作為招標人,并簽訂采購合同,發包人對招標文件和過程進行監督審批;未達到公開招標規模標準的,由承包人自行采購,報發包人審核確認價格。
價款調整:達到公開招標標準的暫估價以中標價為結算依據;未達到公開招標標準的暫估價按發包人確認價為結算依據。
